11月30日23點59分,寧東至浙江特高壓直流輸電工程重要配套項目――寧夏棗泉電廠一期工程1號66萬千瓦超超臨界空冷機組經過168小時滿負荷試運行后,已正式投產發電。該機組所有環保系統同時投運,意味著浙江在寧夏控股投資的首座綠色環保電廠建成投產,這也是浙能集團順應黨的十九大綠色環保發展理念,在寧夏投資興建的首個控股發電廠,這為加強浙江、寧夏兩省區的經濟合作、保障浙江能源供應、能源清潔生產帶來積極效應。

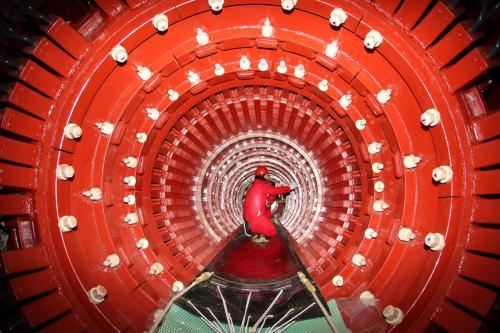

建設者正在寧夏棗泉電廠1號機組發電機定子內檢查作業。張軍 攝
寧夏棗泉電廠1號機組試運行期間,各系統運行穩定,熱控保護投入率、自動投入率、主要儀表投入率均達到100%,電除塵、脫硫、脫硝系統同步投運,汽水品質合格,汽輪發電機軸振、煙氣排放等各項性能指標和環保指標均達到或優于設計值。
寧夏棗泉電廠1號機組調試作業時場景。張軍 攝
寧夏棗泉電廠一期工程是寧東至浙江±800kV特高壓直流輸電工程6個配套電源項目之一,也是浙能集團在寧夏“一控五參”的控股電源項目。工程初步設計批準概算動態總投資為50.875億元、靜態總投資48.439億元。

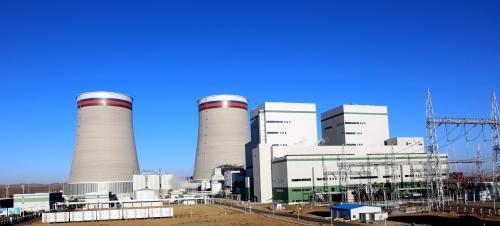

寧夏棗泉電廠一期工程全景。張軍 攝
該工程于2015年1月28日獲得寧夏回族自治區發改委核準,同年9月16日澆筑主廠房第一方混凝土。項目建設歷經兩個冬歇期,通過全體參建人員凝心聚力、頑強拼搏,克服了零下21攝氏度的極寒氣溫,經歷了40攝氏度以上強紫外線環境下的高溫施工,還經常冒著大風沙塵暴的肆虐,最終安全優質、科學高效實現了汽輪機扣缸、電氣倒送電、鍋爐水壓試驗等六個關鍵項目的一次成功,為浙能集團在西北地區開展工程建設積累了經驗。

寧夏棗泉發電有限公司運行人員正在現場檢查設備運行情況。張軍 攝
為建設綠色環保電廠,業主單位――寧夏棗泉發電有限公司在工程建設中同時設計、同時施工、同時投運了間接空冷、煙氣超低排放、煙塔合一技術和水資源綜合利用等多項環保設施。間接空冷技術的應用,保證了機組水耗指標僅為常規同容量濕冷機組的22.2%,每年節水量約700萬噸;采用“煙塔合一”技術節約工程投資1825萬元。煙氣超低排放技術在該機組的應用,大大降低了該機組在運行時的排放濃度,其168小時試運期間的成效遠遠低于同類火電機組排放標準,甚至低于燃氣機組排放標準,達到國際領先水準。

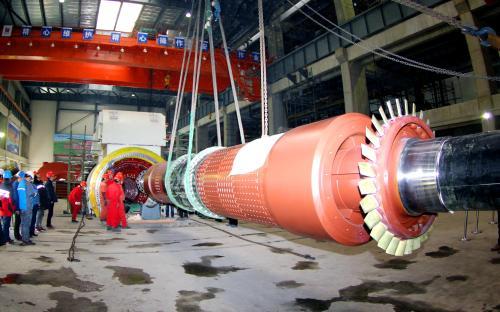

2017年3月9日,寧夏棗泉電廠1號機組發電機轉子穿裝成功。張軍 攝
更多關于 鍋爐 的信息
1月12日,公司承建的四川天明電廠2×100萬千瓦新建工程2號鍋爐爐頂?shù)跬瓿砂惭b調試,投入使用。 該爐頂?shù)鯙樾吞朣TC600A塔式起重機,主臂長40米,最大起吊負荷25噸,布置在爐頂......
1月11日,公司承建的山西長治漳澤發電廠2×1000MW“上大壓小”改擴建工程#1機組鍋爐點火成功。 為確保點火工作的順利進行,項目部提前部署,積極統籌各種資源,制定嚴密的組織措施和方案,嚴......
一、選型依據,本著“配置合理、滿足需要、安全節約、操作簡便”和滿足用戶要求的原則。 1.貴方提供的用熱負荷: ①、采暖面積:22000㎡ ; ②、洗浴人數400人/每天; ③、飲水600人/每人......
11月17日10時18分,公司承建的邯鄲市永年區生活垃圾焚燒發電項目#1鍋爐低溫烘爐點火一次成功。 此次烘爐主要部位包括余熱鍋爐二三煙道、余熱爐爐膛本體及灰斗、焚燒爐爐膛本體及灰斗等......
2020年11月20日13時30分,隨著4#鍋爐主給水蒸汽的升壓,過熱器及汽包安全閥的依次啟跳,熱電公司技術人員、監理、總包方、鍋爐廠家及白水縣鍋檢所人員等齊聚機爐集......
