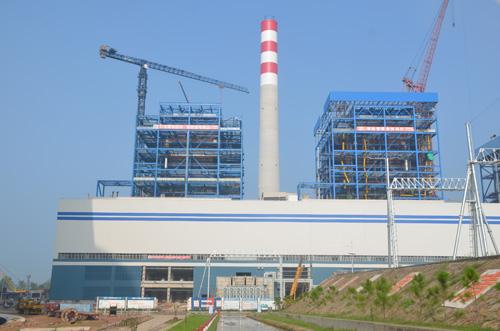

炎炎夏日,酷暑當頭,國電蚌埠二期擴建項目部凝心聚力,以現場施工為重點,強化本質安全,注重精細化管控、落實防暑降溫各項舉措,不斷推進現場施工穩步推進。
脫硫脫硝施工,是當前項目重點施工系統,工作范圍包括#3、#4脫硫脫硝系統土建及安裝工作。為確保同臺競技的3號機組年底投產目標,項目部以節點目標為導向,對外不斷加大與業主、#3施工單位聯系,形成良好的外部施工環境;對內倒排施工計劃、單獨組織專業施工管理資源,形成《脫硫土建一日一報》《脫硫脫硝一日一報》等。當前3號機組脫硫脫硝系統土建施工基本完成,大型球磨機設備業已就位,安裝工作全面展開。
截止8月19日,國電蚌埠鍋爐水壓焊口累計完成53362只,焊口一次合格率達99.83%,鍋爐水壓在即。精細化施工是項目重點管控目標之一,鍋爐區域無論是六大管道、還是鍋爐本體連接管等都體現著精細化施工管控。鍋爐兩個大型疏水閥門站,相關專業提前策劃,根據現場實際進行二次設計,最后一次成型、整體效果優良,被項目授予精品示范項目,得到業主、監理等一致贊賞,并向項目出具了嘉獎單。
汽機低壓缸外缸拼缸工作正在逐步進行,隨著汽機安裝工作逐步深入,項目部一方面正常開展汽機各項安裝、打磨、校對工作,一方面隨時關注到貨情況,做好大件吊裝工作準備。目前定子吊裝準備就緒,發電機定子一旦進入現場,即可實施吊裝。
夜間施工始終項目關注的重點之一,電除塵區域,4號脫硫吸收塔、原煙道制作等等各重點施工區域均有夜間施工。為此,項目認真落實領導帶班制度,把項目領導、項目各部門、專業負責人等均納入帶班范疇,并對夜間值班提出具體要求,包括各作業面的照片拍攝、人數的清點、安全質量監督、需白班協調事宜等,最后形成完整帶班日志,確保夜間施工安全、有序進行。
針對夏季施工,項目從職工小家建設出發,切實落實防暑降溫舉措,目前項目已累計集中發放相關防暑降溫用品兩次,熱動、焊接等相關專業也集中發放過防暑降溫物品,累計投入已達近4萬元,給項目廣大職工、施工人員送去清涼,有效的杜絕了高溫中暑等安全事件發生,確保工程穩步推進。
更多關于 鍋爐 的信息
11月17日10時18分,公司承建的邯鄲市永年區生活垃圾焚燒發電項目#1鍋爐低溫烘爐點火一次成功。 此次烘爐主要部位包括余熱鍋爐二三煙道、余熱爐爐膛本體及灰斗、焚燒爐爐膛本體及灰斗等......
2020年11月20日13時30分,隨著4#鍋爐主給水蒸汽的升壓,過熱器及汽包安全閥的依次啟跳,熱電公司技術人員、監理、總包方、鍋爐廠家及白水縣鍋檢所人員等齊聚機爐集......
山東省生態環境廳近日發布關于做好非傳輸通道城市35蒸噸/小時以下燃煤鍋爐淘汰工作的通知,詳情如下:青島、棗莊、東營、煙臺、濰坊、泰安、威海、日照、臨沂市人民政府:為進一步優化調整能源結構,深入推進大氣......
10月28日,公司承建的永州電廠一期百萬千瓦機組工程2號鍋爐受熱面開焊,標志著該工程全面進入安裝高峰期。 2號鍋爐受熱面共有焊口5.5萬余只,此次開焊為鍋爐上部前墻水冷壁,焊接工藝均......
